超前布局控风险 精准施策护民生——记国网朝阳供电公司建平变升级背后的全链条安全保障体系

摘要:5月15日,220千伏建发线、建奎线、燕建线、燕奎线及建凌一线停电操作顺利结束,调度台陆续发出相关3个作业组,建平220千伏变电站改造工程第二阶段正式开启。至此,历经50年沧桑、为朝阳电网立下汗马功劳的建平变将迎来凤凰涅槃式的新生。

超前布局控风险 精准施策护民生

——记国网朝阳供电公司建平变升级背后的全链条安全保障体系

  5月15日,220千伏建发线、建奎线、燕建线、燕奎线及建凌一线停电操作顺利结束,调度台陆续发出相关3个作业组,建平220千伏变电站改造工程第二阶段正式开启。至此,历经50年沧桑、为朝阳电网立下汗马功劳的建平变将迎来凤凰涅槃式的新生。

  “工欲善其事,必先利其器”。针对国网朝阳供电公司本年度重中之重的建平变改造工程,该公司调控中心秉承七分准备、三分实施的工作理念,早在春检计划制定期间即计算系统潮流分布、分析电网运行风险、优化负荷转带方案;提前请示、汇报公司和省调领导,沟通协调各相关部门并走访大用户,适时完成《建平变改造方式汇编》并下发实施单位,确保各相关部门、单位在开工前期完成各项准备工作;同时,为保障朝阳电网在非正常运行方式期间的安全稳定,调控中心提前开展了大量有针对性的具体工作。

超前筹备,精心组织,确保电力供应和工程施工齐头并进

  建平变改造工程涉及运行方式变化大、停电线路、设备多以及负荷转带范围广等诸多复杂操作,电网风险不言而喻。为保障电力供应和改造工程两不误,调控中心于5月1日起即开展相关操作票编制工作,4值调度人员历经2个轮次,迄今为止,累计编制操作票35份,操作指令1200余项,并由管理人员、中心领导分别校核、审批,于11日将操作票全部下发操作单位,令各单位提前熟知操作内容及步骤,确保不发生“三误”情况。针对电网方式安排,分析薄弱点,编制事故处理预案12份。全力以赴,保障供电和工程改造安全有序,同步进行。

防范未然,强化演练,确保应急措施安全有效

  针对工程关键节点及薄弱环节,调控中心在编制事故处理预案的同时,设置故障场景14个,首先组织调控专业开展了两轮反事故演练,并于5月7日联合相关专业部门及属地公司开展了桌面推演,强化了调控人员及各专业应对事故的反应能力及处理速度,做到有备无患。

措施完备,技术保障,确保主网安全稳定运行

  针对建平变改造期间的安全风险,为防范凌源地区在乌凌同塔双线同时发生故障时遭受停电威胁。调控中心积极申报省调同意,在凌源变加装过负荷联切装置。国网朝阳供电公司已于5月9日完成装置装设,并于12—14日完成试运行,确保装置可靠有效。

  5月8日、9日,调控中心提前组织完成4条66千伏转带线路大负荷测试,确保转带线路可靠运行,并根据运行情况及时组织开展消缺,保证建平、凌源地区供电可靠性。

科学应对,提级管控,确保防范措施高效落实

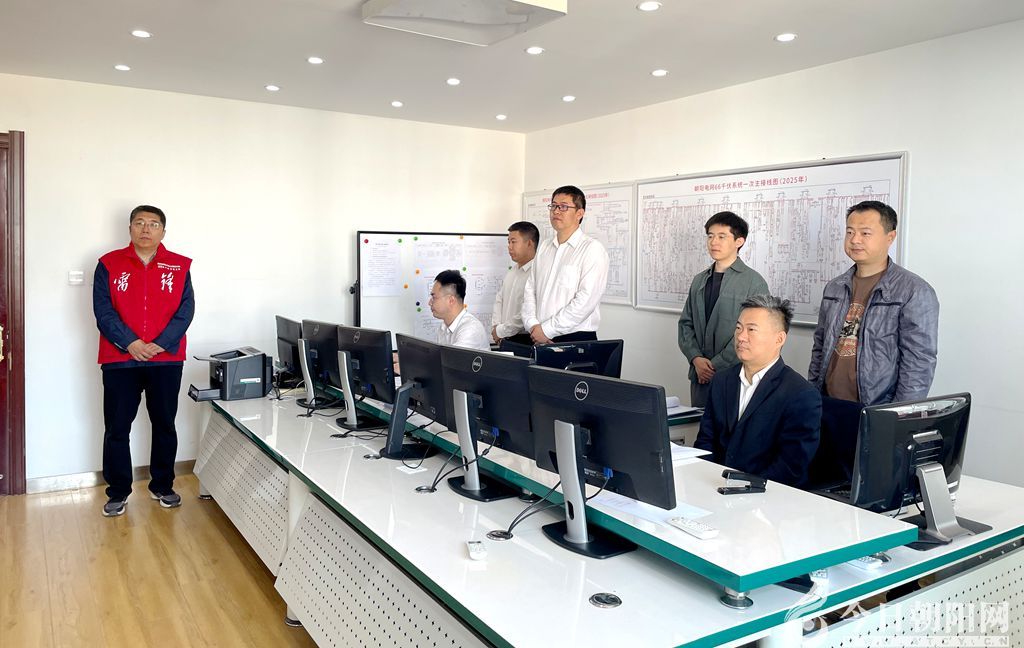

  针对建平变改造工程的重要程度,调控中心科学应对,制定提级管理措施,强化到岗到位。在线路对接作业关键时段安排管理人员3名,24小时在岗带班,增加值班力量;地区调控班两值人员一主一备,加强事故处理能力,保证事故状态下快速反应,安全高效完成事故处理,迅速恢复负荷供应。此外,加强过渡期间监控管理,制作潮流监视专用界面,制定负荷快速处理机制,做到“越限——处置”无延误;设置专用提示板,将工程各阶段的运行方式、风险点、工作重点、预控措施精炼汇总,上板明示,以提高调度员对风险的掌握程度及异常处置效率。

  “调控少闲月,五月人倍忙”。国网朝阳供电公司在保障春检与建平变改造工程安全有序同步开展的前提下,其调控中心将进一步发挥专业职能,优化工作流程,提升工作效率,超前筹划工程竣工投运事宜,为确保朝阳电网安全稳定运行和千万千瓦级新能源基地建设贡献力量。

(本文内容由国网朝阳供电公司提供)

[编辑 瑞雪  审核 立军]
